对氢冷发电机组而言,氢气纯度不仅是一个简单的运行参数,更是关系冷却效率、运行成本和机组安全的重要指标。
纯度偏低,往往伴随频繁排补氢、运维压力增大等问题。在机组临时调停时,氢气净化装置的现场安装、系统调试和气密性试验,与氢气置换环环相扣,任何一个节点滞后,都可能拉长检修周期、影响复役进度。
面对有限的检修窗口,工期如何“抢”得科学、安全又高效,考验着技术方案的系统性与现场执行的攻坚能力。
短周期攻坚,全流程协同推进

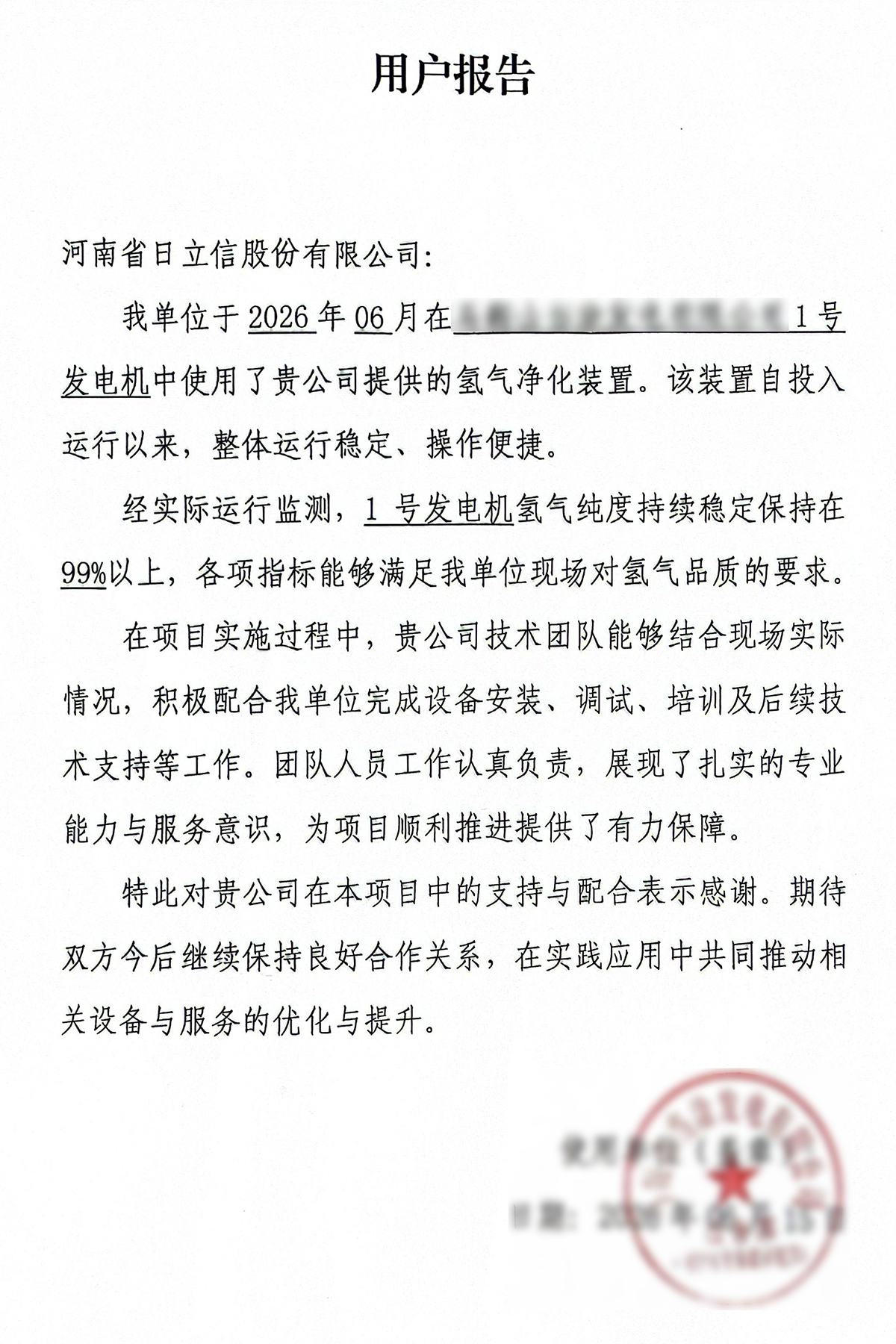

近期,某电厂1号发电机组氢气净化装置项目顺利交付投运。该机组此前存在氢气纯度偏低、排补氢频繁等问题,客户计划利用本次停机检修窗口加装氢气净化装置,提升机内氢气品质,降低运行维护压力。
本次项目最大的挑战在于工期。现场从设备就位到配合完成机组气体置换,整体窗口期仅6天,而同类项目常规施工周期通常需要15天左右。
为匹配客户检修节奏,日立信团队提前介入筹备、倒排施工节点,并采用模块化整装设计,设备出厂前即完成预装与调试,最大限度压缩现场安装工期。
设备就位后,日立信团队同步推进管路对接、仪表校验与气密性试验,通过多工序平行作业、全流程闭环推进,紧密衔接客户检修进度,配合推进机组气体置换相关工作,实现检修收尾与置换节点高效衔接。
达标投运,护航机组高效运行

目前,该机组已顺利恢复并网运行,机内氢气纯度稳定控制在99%以上。氢气净化装置投运后,有效解决了因机内杂质积聚导致的纯度下降、频繁排补氢问题,机组运行安全性与运维效率同步提升。
此次技术团队6天完成项目攻坚,不仅验证了产品模块化设计的场景适配优势,也展现了快速响应、协同攻坚的现场服务能力。
日立信股份将持续做好运维保障,以技术硬实力助力机组长周期安全、经济、稳定运行。
总投资超1700亿!8台核电机组获核准,核电配套产业迎来新机遇
据新闻联播消息,国务院常务会议决定核准辽宁庄河一期工程等四个核电项目。此次在国常会上获批的新项目包括浙江金七门核电二期工程(3、4号机组),广东太平岭核电三期工
全国首例!海上风电SF₆气体全生命周期管控实践
7余吨净化,管控不止于一次作业在一座海上风电500kV补偿站,日立信股份完成全国首例海上风电六氟化硫(SF6)气体净化服务,共计净化处理气体7余吨;并开展配套S
批量发运!RA5800气体仪表智能检定平台整装启程
日立信股份顺利完成四台RA5800气体仪表智能检定平台的出厂全项质检与打包装车工作,设备已批量发往国内计量检测机构。依托标准化生产与质量管控体系,日立信股份具备
日立信股份受邀参加第三届海上风光电开发建设与运行维护创新技术发展论坛
8月5日,第三届海上风光电开发建设与运行维护创新技术发展论坛在厦门召开。本届论坛以“乘风十五五·聚力向深蓝——多能互补+多业融合,共筑海上新能源新生态”为主题,
近海远岸协同,“十五五”海上风电加速驶向深蓝
风从海上来,逐浪向深蓝。“十五五”开局之际,我国海上风电迎来新的政策部署。国家发展改革委、国家能源局先后发布《新型能源体系建设“十五五”规划》《可再生能源发展“
现场服务丨1000kV多间隔协同作业 全流程精细管控
【安全规范 值得信赖】面对河北某1000kV变电站的多间隔一次设备检修需求,日立信股份SF₆现场服务团队严格依照标准化工序推进作业,规范完成T031、T032、
500千伏新纪录背后:C₄F₇N混合气体全流程解决方案
全球首台500千伏环保气体开关在湖北投运随着湖北武汉500千伏玉贤变电站玉5052开关成功合闸,全球首台不含六氟化硫的500千伏混合气体绝缘开关设备(HGIS)
氢气净化装置投运见效,机组氢气纯度稳稳保持99.2%+
项目落地 投运见效近期,日立信股份收到一封项目感谢信,公司氢气净化装置在某发电厂3号发电机组氢气提纯改造项目中顺利投运。该设备投运以来运行工况平稳可靠,产品性能
碳路同行丨从技术落地到成效可证,能源领域节能降碳迈入新阶段
7月10日,国家能源局发布《能源领域节能降碳行动计划(2026—2028年)》,明确将节能降碳工作贯穿能源产、供、储、销、用各环节,重点推进节能降碳技术装备研发
展会资讯丨2026年煤电机组清洁低碳智能发电技术交流会
盛会启幕 共探转型由中电联科技中心主办的2026年煤电机组清洁低碳智能发电技术交流会在济南召开。煤电是“碳达峰”阶段保障我国电力系统安全稳定运行的主要物质基础和
400 659 6699/0371-67996699
周一 到 周五
info@relations.com.cn
